Aktuelle Projekte
Auf dieser Seite zeigen wir Bilder aktueller
Projekte die in letzter Zeit durchgeführt wurden. Bilder und Informationen
dazu finden Sie auch in unserem
Folder mit Referenzen . Fotos

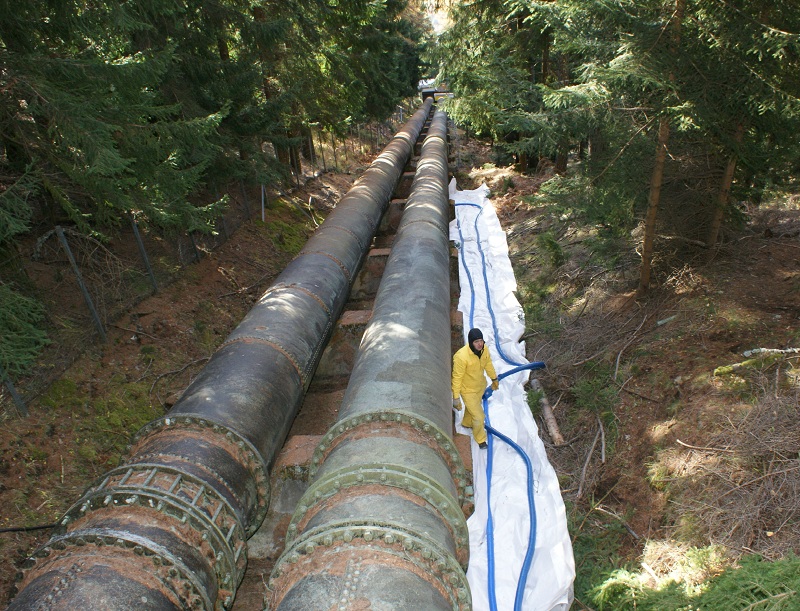

verschiedener Projekte der letzten Jahre finden Sie auch im

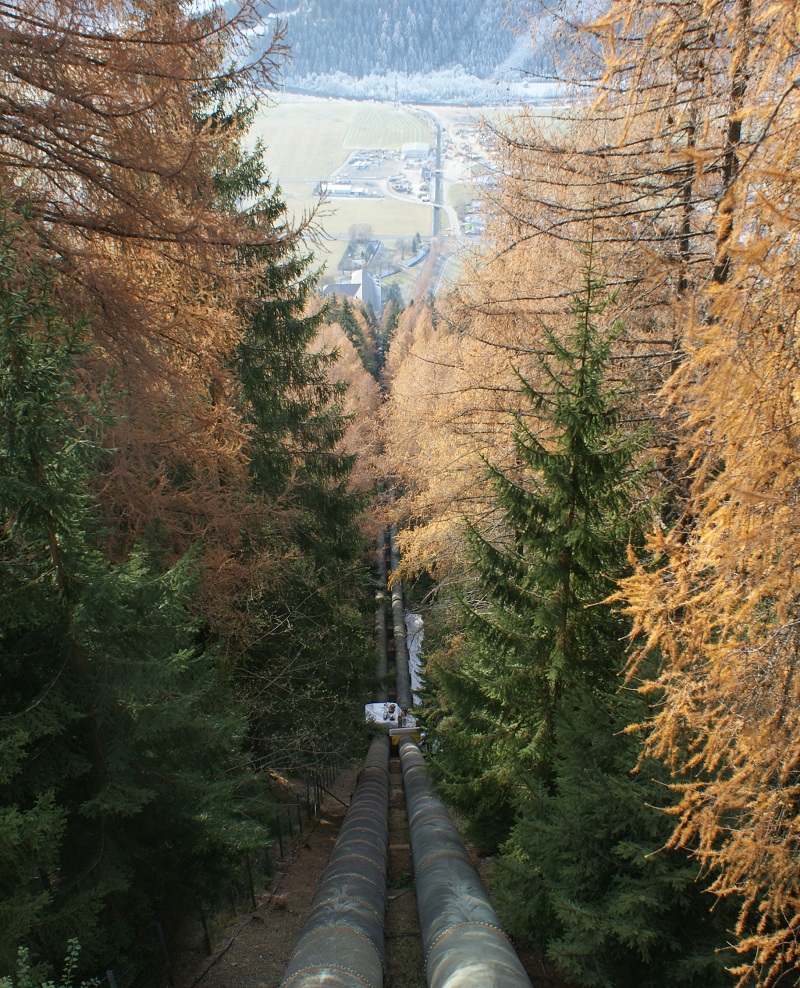

Projektarchiv mit Fotos.
Für Fragen zu einzelnen Projekten stehen wir
Ihnen gerne zur Verfügung.
Kraftwerk Obervellach –
ÖBB-Infrastruktur AG (A)
Innenbeschichtung der Druckrohrleitung 1 und der
Verteilrohrleitung

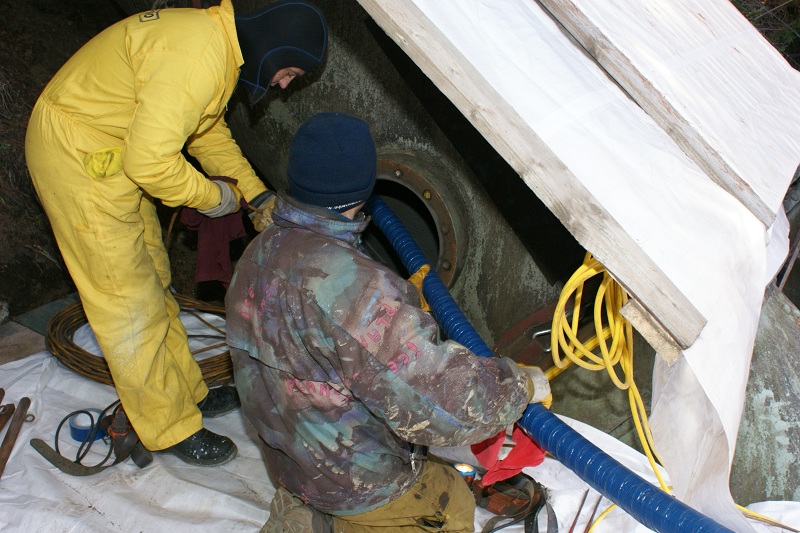

Bild: Kraftwerksgebäude mit Druckrohrleitungen, November 2011

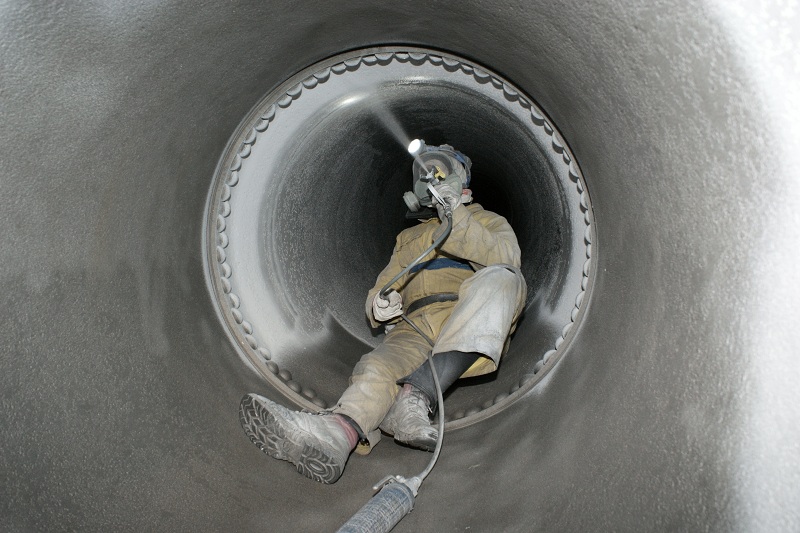

Bild: Blick vom Wasserschloß auf die beiden Druckrohrleitungen, November 2011

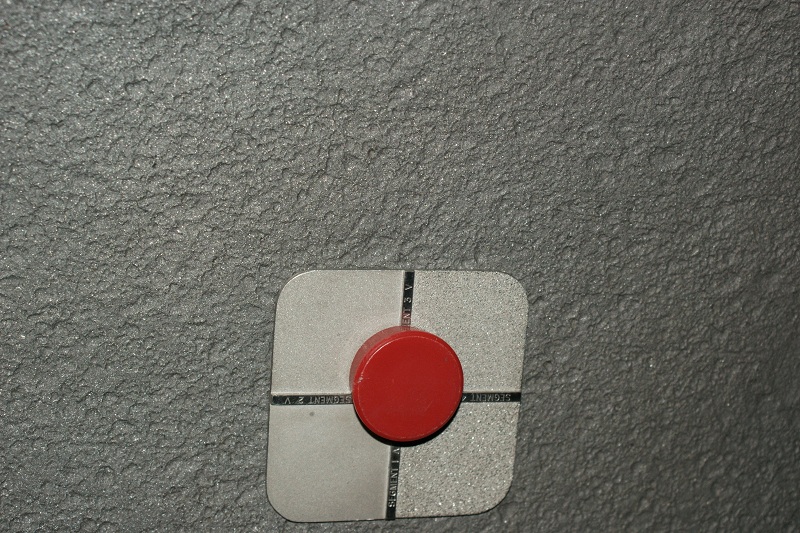

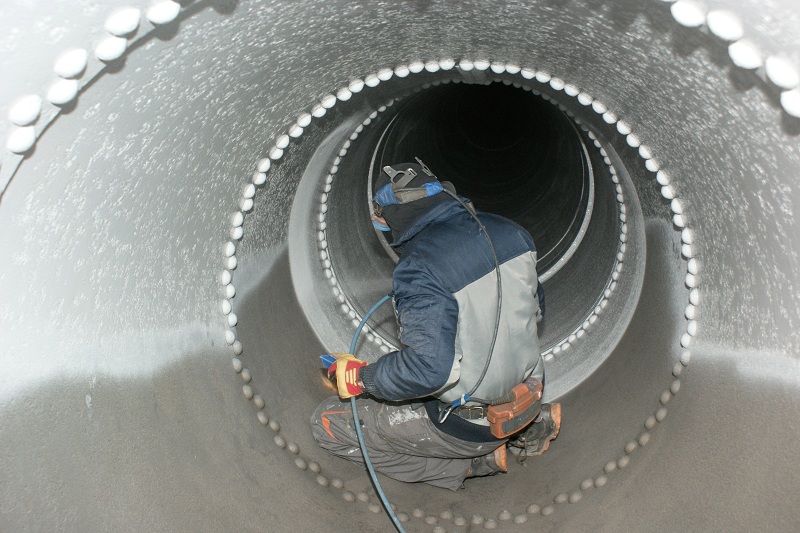

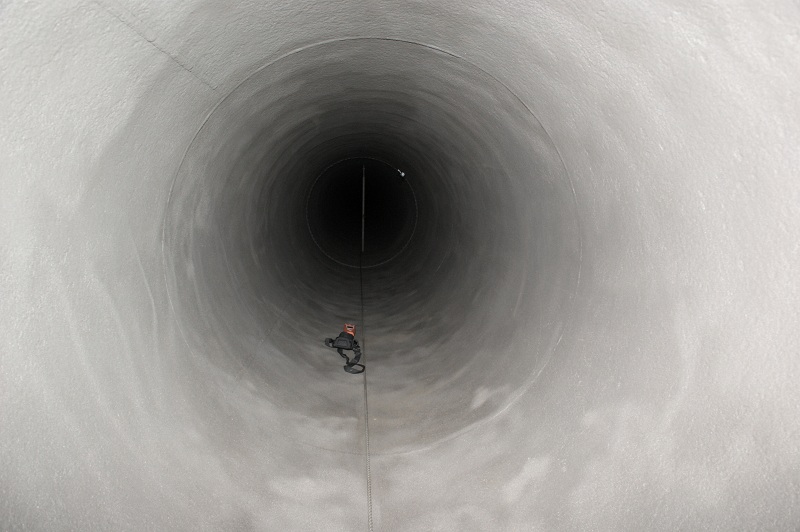

Bild: fertig gereinigte Stahloberfläche im Bereich des Festpunktes IV mit Klimadatenlogger im Hintergrund.

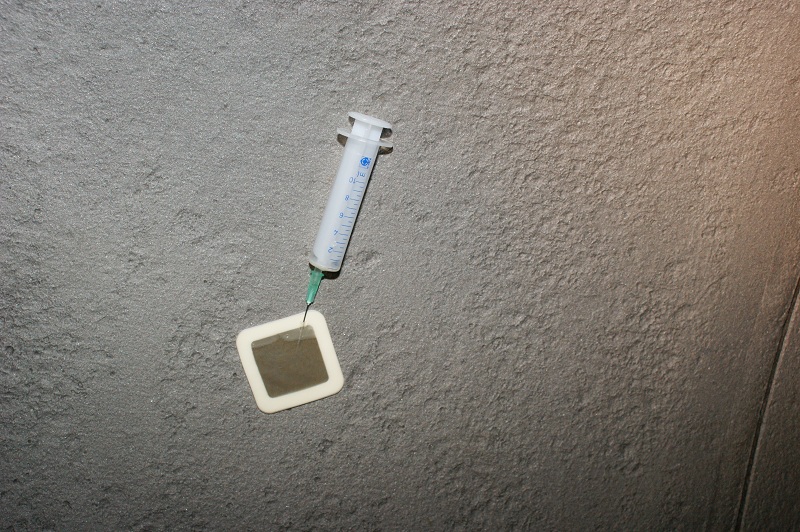

Bild: Kontrolle der gereinigten Stahloberfläche auf wasserlösliche Verunreinigungen mittels Bresle-Verfahrens (ISO 8502-6) .
Bild: Detailaufnahme von der gereinigten Oberfläche mit ISO-Rauhigkeits-Vergleichsmuster.

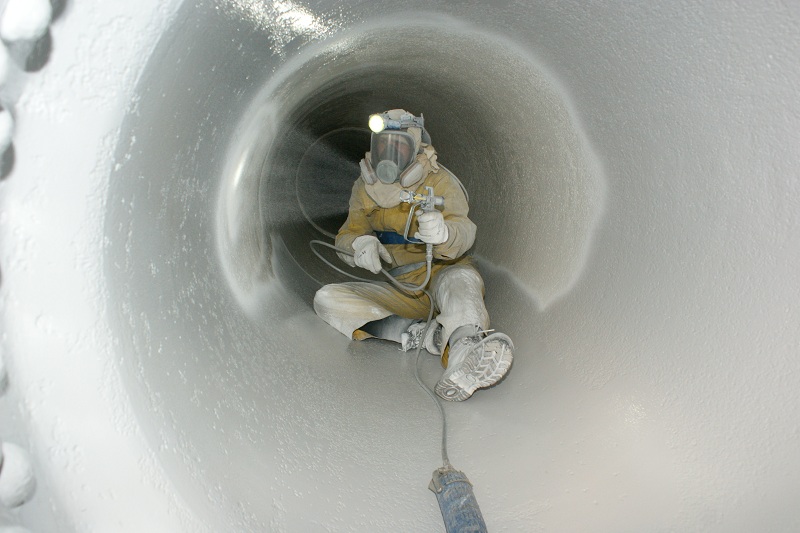

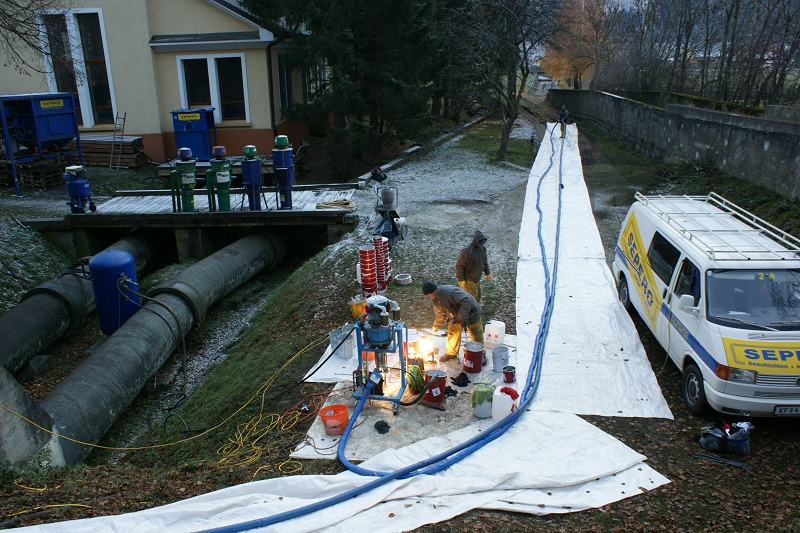

Bild: Druckrohrleitungen unterhalb des Festpunktes II mit zum Einziehen bereitgelegten 100m Spritzschlauch.
Bild: Druckrohrleitung mit Mannloch beim Festpunkt II. Einziehen des Spritzschlauches.
Bild: fertig gereinigte Stahloberfläche vor Applikation im Bereich des Krümmers (Festpunkt II).
Bild: Applikation der ersten Schicht Humidur im Farbton lichtgrau im Bereich des Krümmers (Festpunkt II).

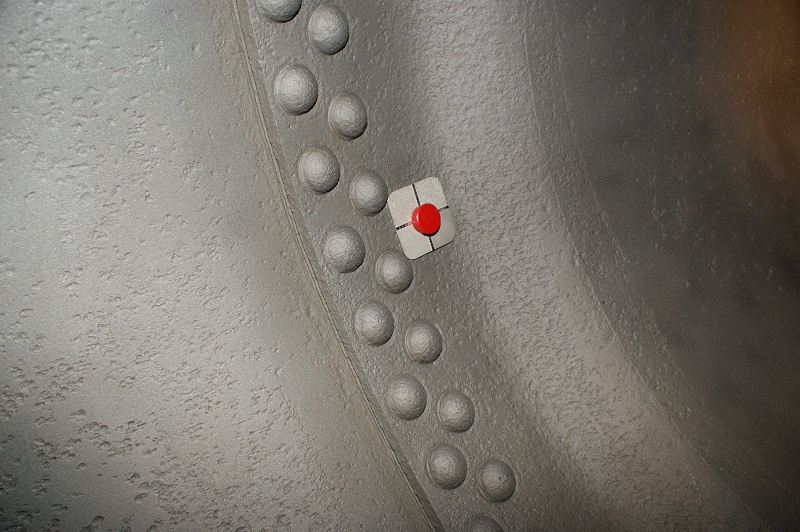

Bild: Nietenreihe mit ISO-Rauhigkeits-Vergleichsmuster
Bild: Detailaufnahme von den gereinigten Nietenreihen mit ISO-Rauhigkeits-Vergleichsmuster, Reinheitsgrad Sa 2½, Rz>60μm

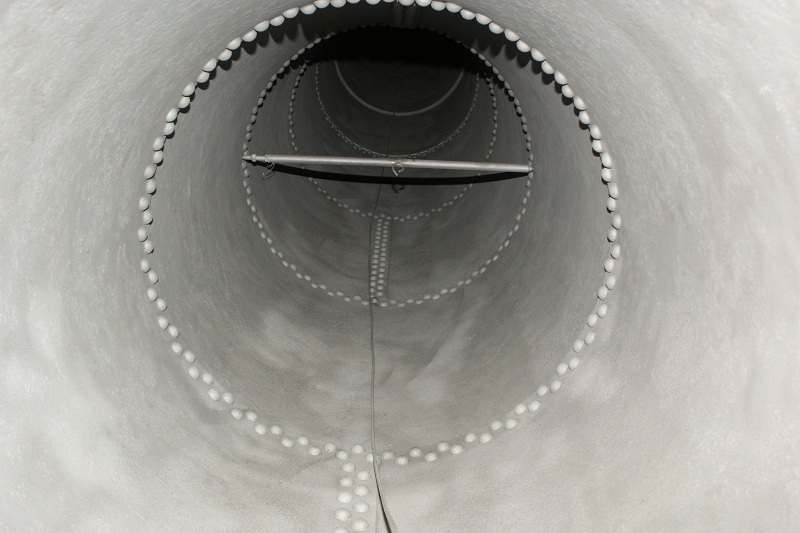

Bild: Datenlogger zur Überwachung der Klimawerte in der Druckrohrleitung.

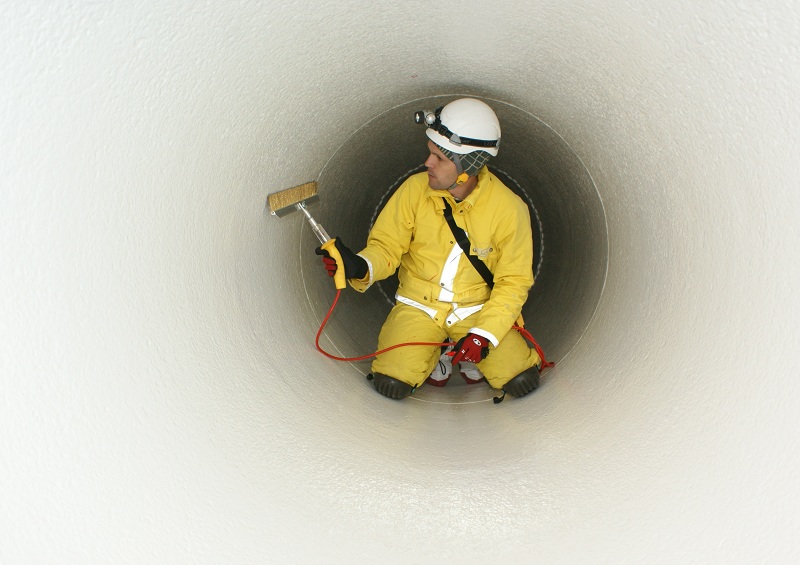

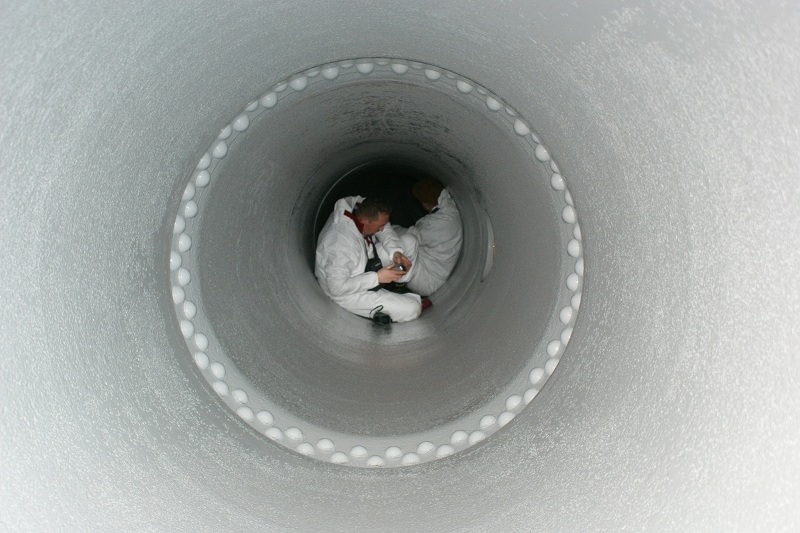

Bild: Sandstrahlabnahme in der Flachstrecke der Druckrohrleitung, letzte Kontrolle der Reinigung vor Freigabe zur Beschichtung.
Bild: Airless-Spritzgerät und Teil des 100m langen Spritzschlauches mit Mannschaft während der Beschichtungsarbeiten im unteren Teil der Druckrohrleitung (Festpunkt VI).
Bild: Applikation der ersten Schicht Humidur ME im Farbton grau im unteren Bereich der Druckrohrleitung 1
Bild: Airless-Spritzgerät und Teil des 100m langen Spritzschlauches mit Mannschaft während der Beschichtungsarbeiten im unteren Teil der Druckrohrleitung (Festpunkt VI). November 2011
Bild: Inspektion der fertig applizierten ersten Schicht Humidur im Farbton grau.

Bild: Applikation der zweiten Schicht Humidur im Farbton weiß.

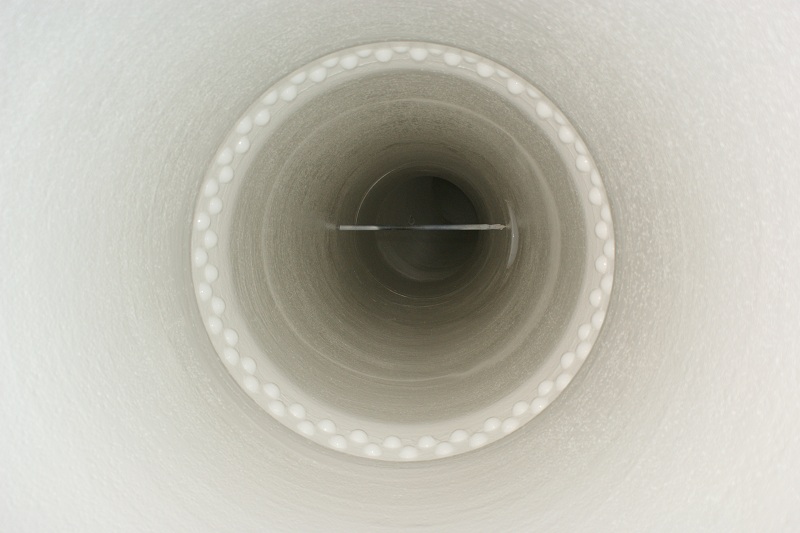

Bild: Blick aus dem Mannloch beim Festpunkt IV.

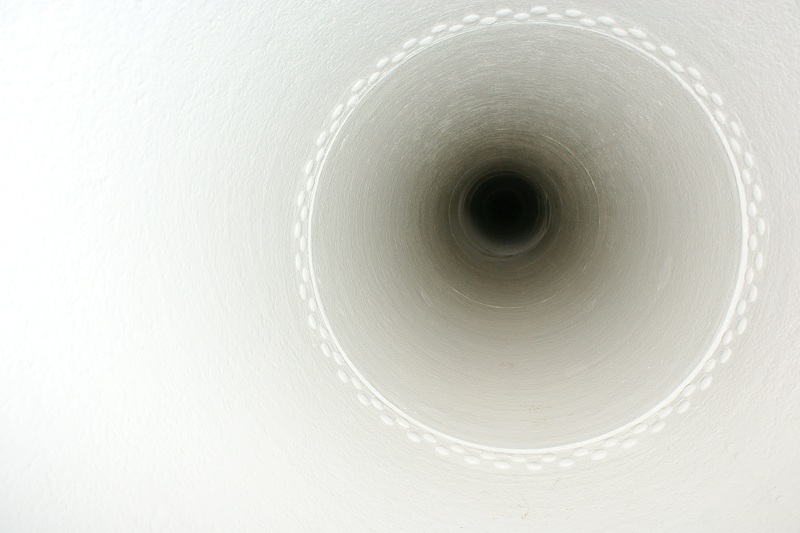

Bild: Fertig beschichtete Druckrohrleitung im Bereich des Festpunktes IV mit Mannloch im Hintergrund.
Bild: Applikation der zweiten Schicht Humidur im Farbton weiß
Bild: Applikation der zweiten Schicht Humidur im Farbton weiß im unteren Bereich der Druckrohrleitung
Bild: Fertig beschichtete Innenseite der Druckrohrleitung im Bereich des Festpunktes VI vor dem Knick zur Flachstrecke.
Bild: Fertig beschichtete Nietenreihe im Bereich des Festpunktes VI.
Bild: Porenprüfung nach der zweiten Schicht Humidur. Dezember 2011
Rheinkraftwerk Albbruck-Dogern AG (D)

Oberwasser-Dammbalken RADAG

Bild: fertig mit Humidur BAME beschichtete Dammbalken, Mai 2011
Bild: fertig mit Humidur BAME beschichtete Dammbalken, Mai 2011
Schluchseewerk AG (D), Pumpspeicherkraftwerk Witznau
Innenbeschichtung des Kugelschiebers B3

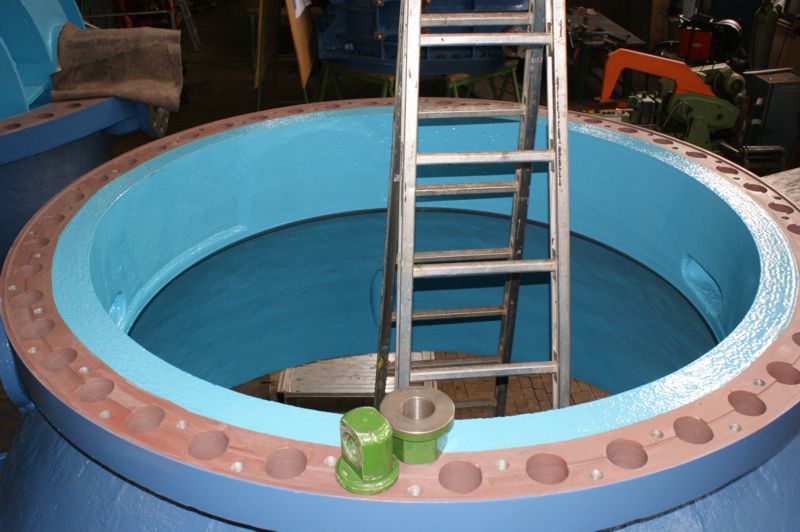

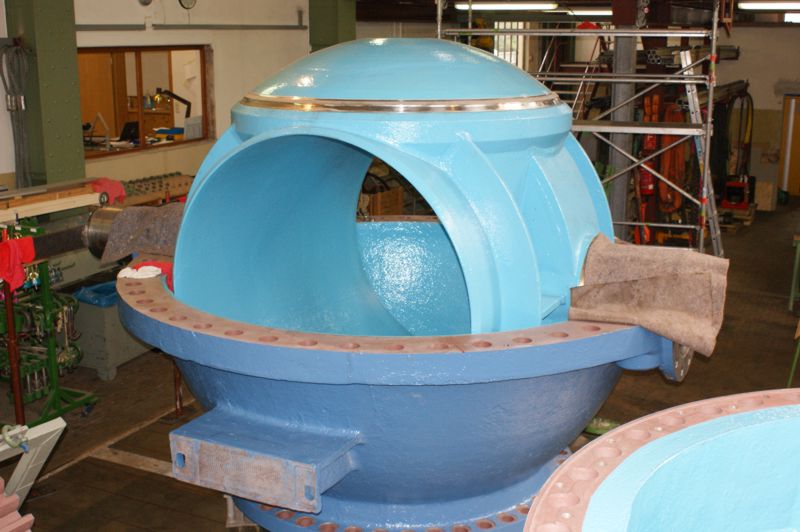

Bild: fertig mit Humidur BAME beschichteter Kugelschieber der Maschine B3, Mai 2011
Bild: fertig mit Humidur BAME beschichteter Kugelschieber der Maschine B3, Mai 2011
Kraftwerk Bruckhäusl - TIWAG-Tiroler Wasserkraft AG (A)
Innen- und Außenbeschichtung verschiedener Anlagenteile
Bild: Innenseite der Absperrklappe, Sandstrahlabnahme, Mai 2011
Bild: Detailaufnahme von der gereinigten Oberfläche mit ISO-Rauhigkeits-Vergleichsmuster, Reinheitsgrad Sa 3, Rz>60μm, Mai 2011

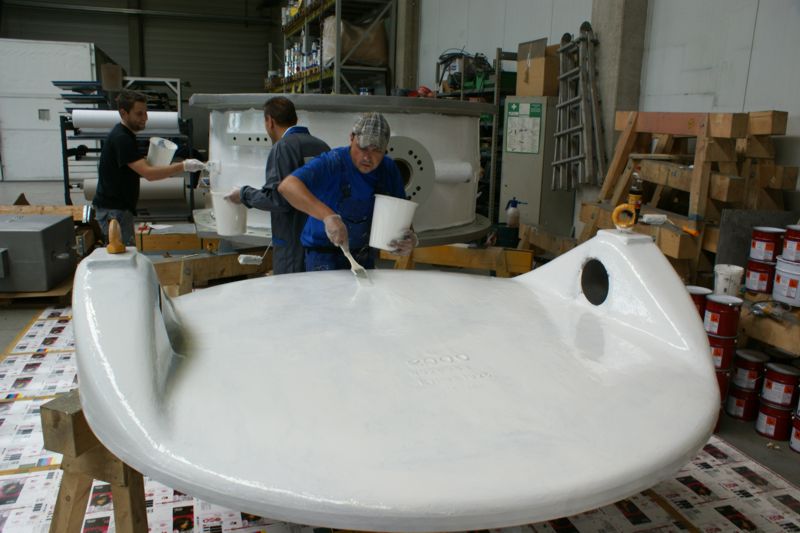

Bild: Applikation der zweiten Schicht Humidur BAME im Farbton grau, Mai 2011
Bild: Applikation der zweiten Schicht Humidur BAME auf der Außenseite des Gehäuses der Absperrklappe, Mai 2011

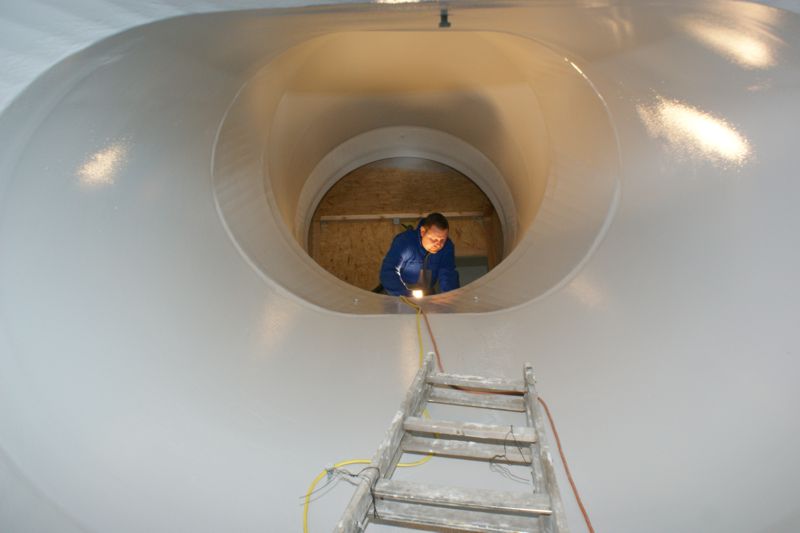

Bild: fertig gereinigtes Saugrohr vor Applikation der ersten Schicht Humidur, Februar 2011
Bild: fertig applizierte ersten Schicht Humidur im Farbton grau, Februar 2011
Bild: fertig applizierte zweite Schicht Humidur im Farbton weiß, Februar 2011
Schluchseewerk AG (D), Pumpspeicherkraftwerk Witznau
Innenbeschichtung der Stahlpanzerung im Mattmastollen

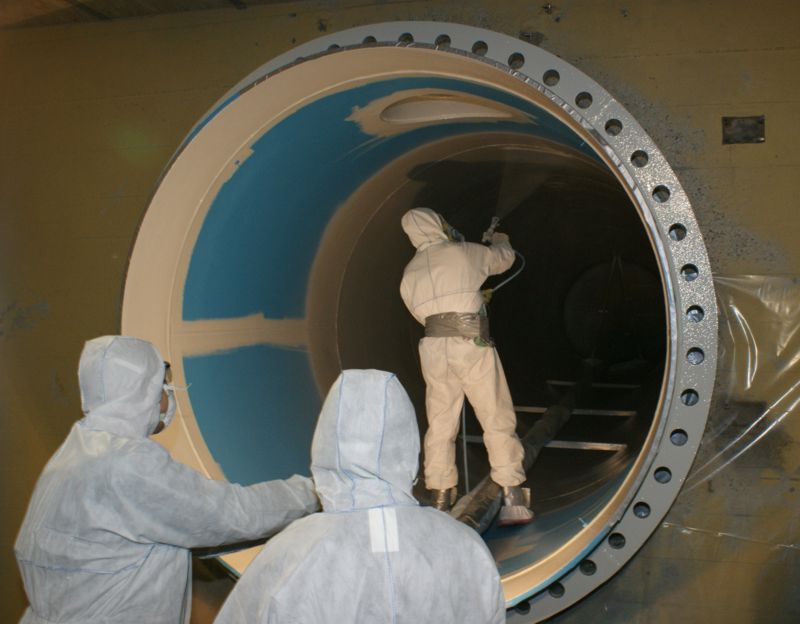

Bild: fertig gereinigte Stahlpanzerung im Mattmastollen mit vorgestrichenen Injektionsverschlüssen, Jänner 2011
Bild: Applikation der zweiten Schicht Humidur ME im Farbton grau, Jänner 2011
Schluchseewerk AG (D), Pumpspeicherkraftwerk Witznau
Innenbeschichtung der Kühlwasserleitung B3

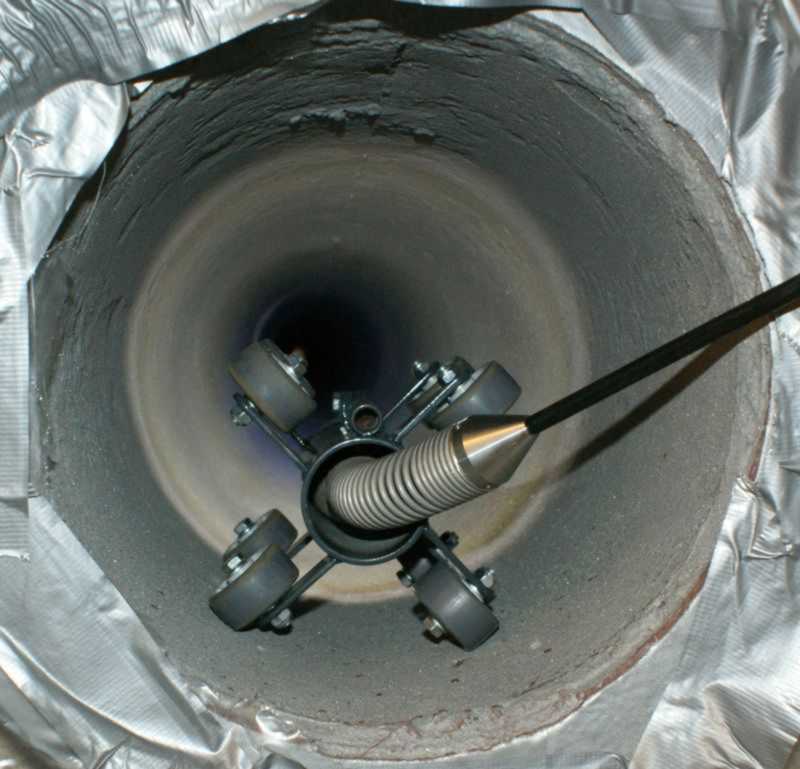

Bild: Inspektion der fertig gereinigten Kühlwasserleitung mit der Kamera, November 2010

Bild: Mit dem Rohrinnenbeschichtungsgerät wurde Humidur® ME in zwei Schichten appliziert. Um bei den starken Korrosionsschäden einen sicheren und langlebigen Korrosionsschutz zu erzielen, wurden 2 mal 1.000 µm Humidur® ME gespritzt. November 2010
Schluchseewerk AG (D), Pumpspeicherkraftwerk Häusern
Innenbeschichtung der Pumpe B2
Bild: Innenseite der Pumpenspirale, Aufnahme von der gereinigten Oberfläche mit ISO-Rauhigkeits-Vergleichsmuster, April 2010

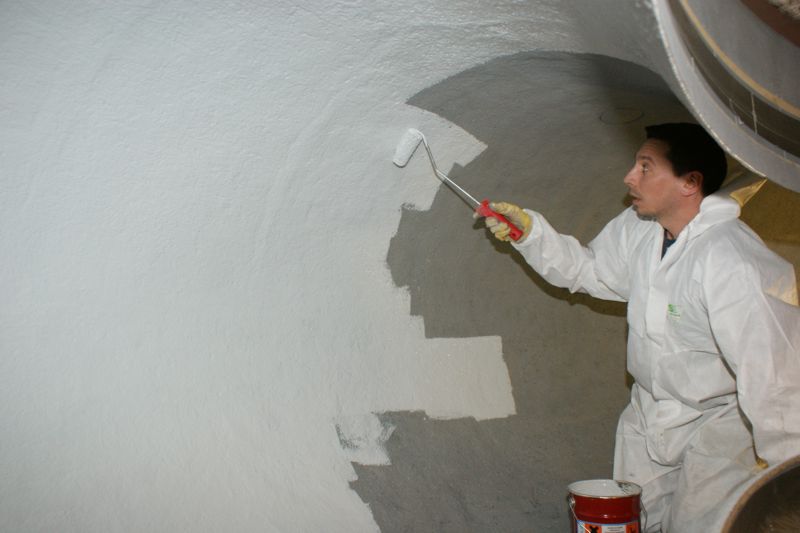

Bild: Applikation der ersten Schicht Humidur BAME in der Pumpenspirale B2, April 2010

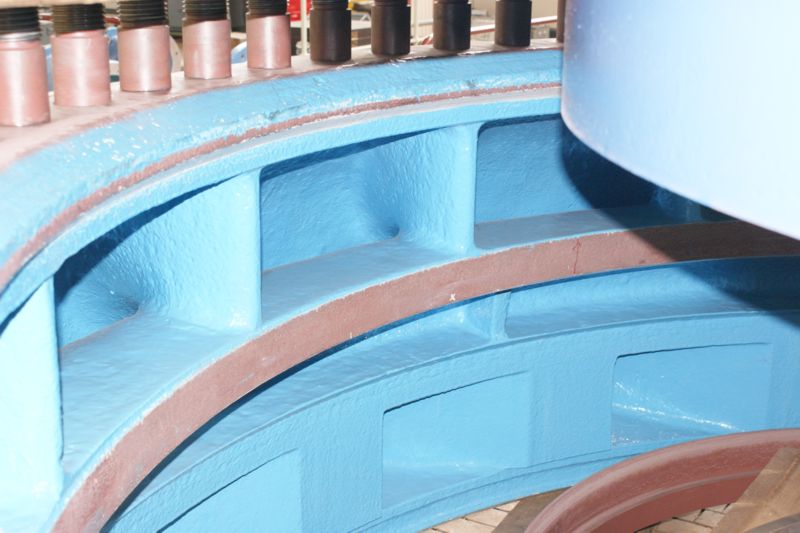

Bild: fertig mit Humidur BAME beschichteter Pumpenumlenker der Maschine B2, April 2010
Achenseekraftwerk - TIWAG-Tiroler Wasserkraft AG (A)
Tausch und Sanierung der Verteilrohrleitung des Achenseekraftwerkes (A)
Eine Projektbeschreibung finden
Sie im Bereich
Publikationen -
siehe Artikel:
Tausch und Sanierung der
Verteilrohrleitung des Achenseekraftwerkes (A)
Bild: Applikation der ersten Schicht Humidur im alten Teil der inneren Verteilrohrleitung-Flachstrecke, Dezember 2009
Bild: Applikation der zweiten Schicht Humidur im Farbton maigrün auf der Außenseite, September 2009
